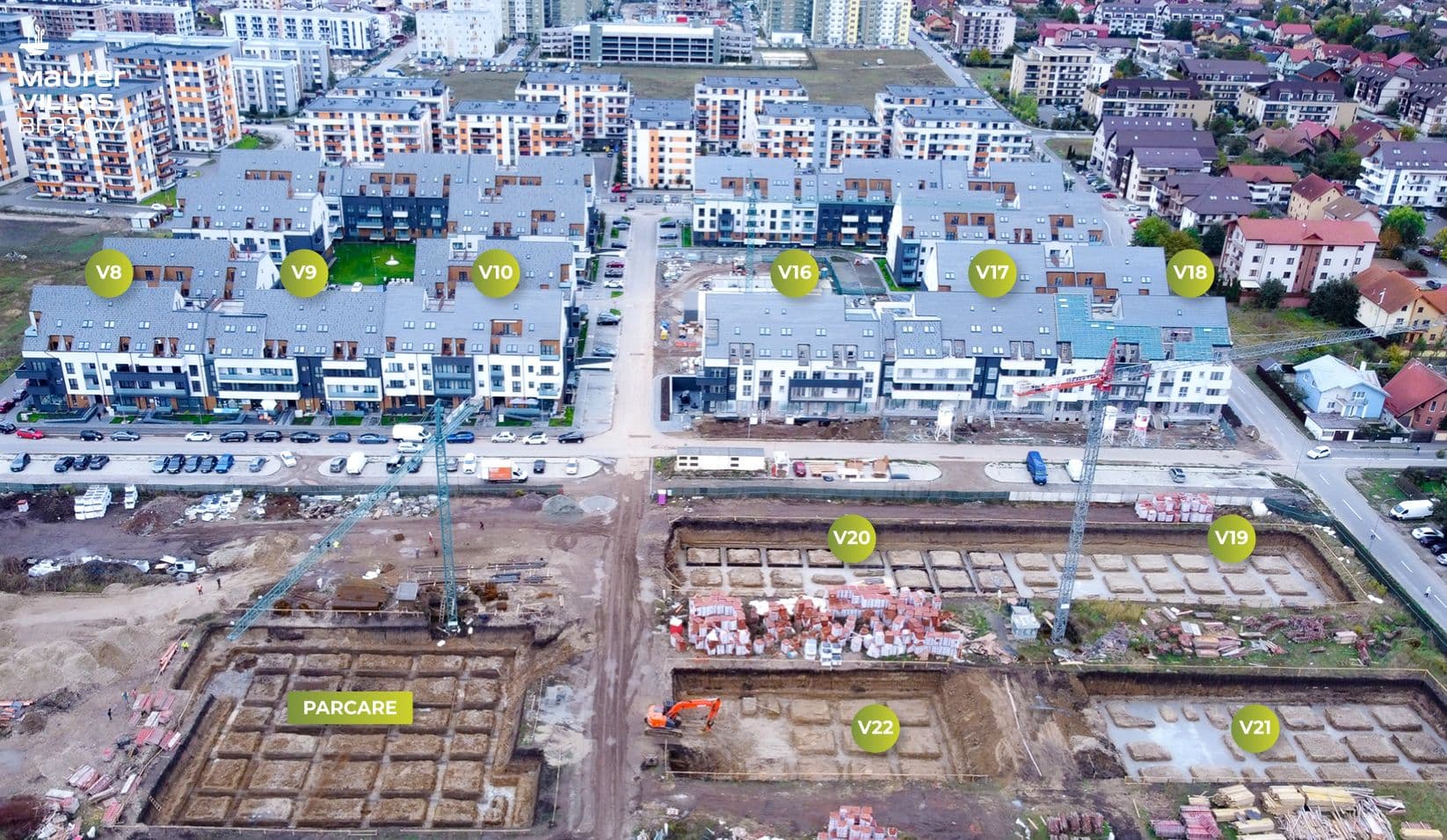

JURNAL DE ȘANTIER – Maurer Villas octombrie 2024
Octombrie 2024
Jurnal de Șantier
Maurer Villas Brasov
Jurnal de șantier întocmit în luna octombrie 2024 cu privire la stadiul lucrărilor pentru imobilele din cadrul proiectului Maurer Villas.
BLOC V17 (D+P+2E+M+ME)
Lucrări finalizate
- Lucrări structura de rezistență: 100%
- Compartimentări: 100%
- Instalații sanitare (trasee): 100%
- Instalații electrice (trasee): 100%
- Fațadă: 100%
- Acoperiș: 100%
Lucrări în curs de execuție
- Finisaje interioare: 90%
BLOC V18 (D+P+2E+M+ME)
Lucrări finalizate
- Lucrări structura de rezistență: 100%
- Compartimentări: 100%
- Instalații sanitare (trasee): 100%
- Instalații electrice (trasee): 100%
- Fațadă: 100%
- Acoperiș: 100%
Lucrări în curs de execuție
- Finisaje interioare: 80%
FAZA II
BLOC V19 (D+P+2E+R)
Lucrări în curs de execuție
- Săpături fundații
- Beton egalizare fundații
BLOC V20 (D+P+2E+R)
Lucrări în curs de execuție
- Săpături fundații
- Beton egalizare fundații
BLOC V22 (D+P+2E+R)
Lucrări în curs de execuție
- Săpături fundații
- Beton egalizare fundații
BLOC V21 (D+P+2E+R)
Lucrări în curs de execuție
- Săpături fundații
- Beton egalizare fundații
BLOC V32 - PARCARE
Lucrări în curs de execuție
- Săpături fundații
- Beton egalizare fundații
