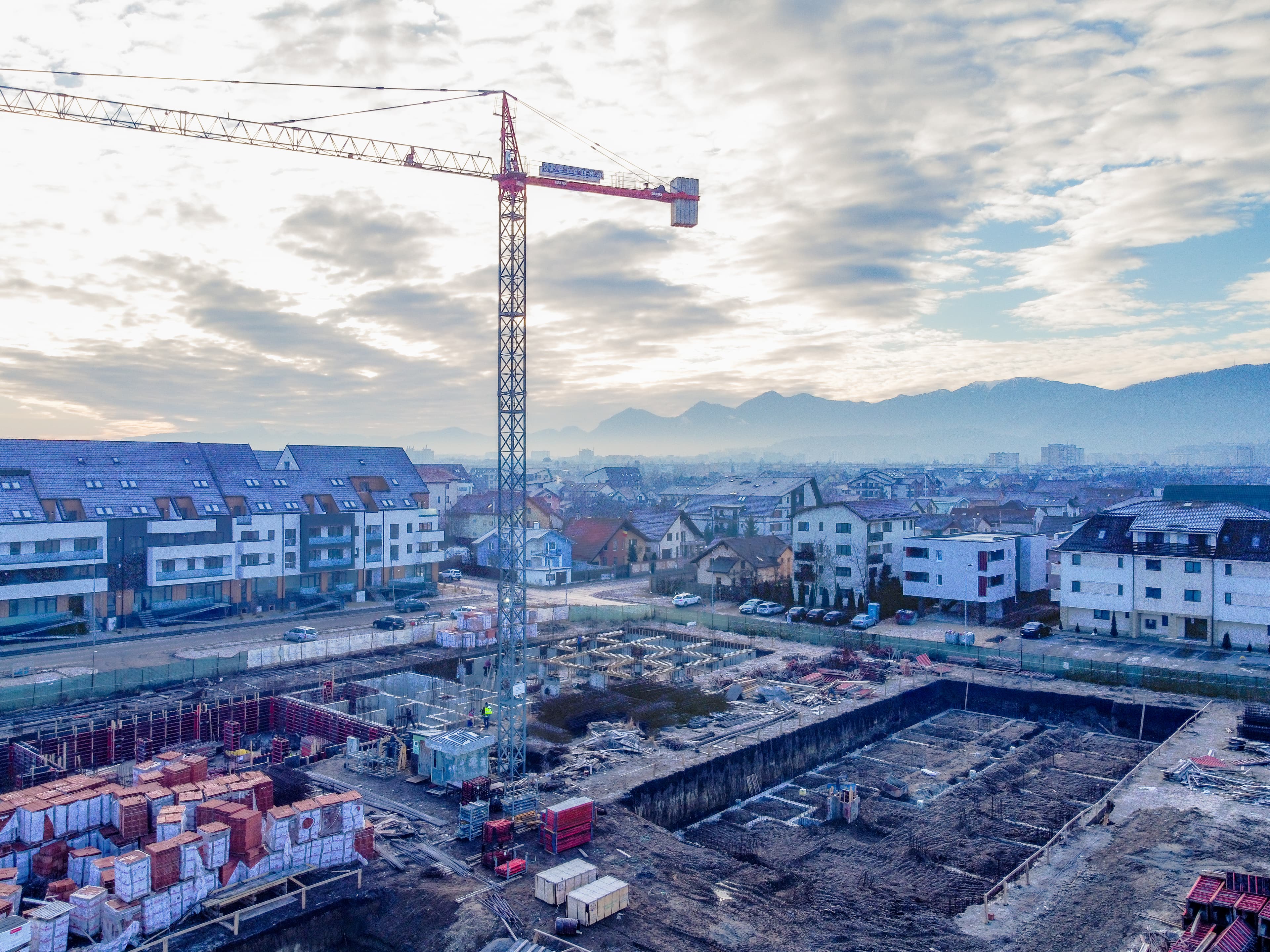

JURNAL DE ȘANTIER – Maurer Villas - Ianuarie 2025

Ianuarie 2025
Jurnal de Șantier
Maurer Villas Brasov
Faza I
BLOC V17 (D+P+2E+M+ME) INTABULAT
BLOC V18 (D+P+2E+M+ME) INTABULAT
Faza II
BLOC V19 (D+P+2E+R)
Lucrări finalizate:
- Săpături fundații: 100%
- Beton egalizare fundații: 100%
- Cofrare, armare si turnare beton fundatii: 100%
- Umpluturi, armare si turnare pardoseala: 100 %
- Cofrare ,armare si turnare pereti demisol :100%
Lucrări în curs de execuție:
- Cofrare ,armare si turnare placa peste demisol : 30 %
BLOC V20 (D+P+2E+R)
Lucrări finalizate:
- Săpături fundații: 100%
- Beton egalizare fundații: 100%
- Cofrare, armare si turnare beton fundatii: 100%
- Umpluturi, armare si turnare pardoseala: 100 %
Lucrări în curs de execuție:
- Cofrare ,armare si turnare pereti demisol : 50 %
BLOC V21(D+P+2E+R)
Lucrări finalizate:
- Săpături fundații: 100%
- Beton egalizare fundații: 100%
- Cofrare, armare si turnare beton fundatii: 100%
Lucrări în curs de execuție:
- Umpluturi, armare si turnare pardoseala: 70 %
BLOC V22 (D+P+2E+R)
Lucrări finalizate:
- Săpături fundații: 100%
- Beton egalizare fundații: 100%
- Cofrare, armare si turnare beton fundatii: 100%
- Umpluturi, armare si turnare pardoseala: 100 %
Lucrări în curs de execuție:
- Cofrare ,armare si turnare pereti demisol : 10%
Bloc V32 – Parcaj supraetajat
Lucrări finalizate:
- Săpături fundații: 100%
- Beton egalizare fundații: 100%
- Cofrare, armare si turnare beton fundatii: 100%
- Umpluturi, armare si turnare pardoseala: 100%
- Cofrare, armare si turnare stalpi subsol : 100 %
Lucrări în curs de execuție:
- Cofrare, armare si turnare placa peste subsol : 10%
