JURNAL DE ȘANTIER | Maurer Villas Brașov | Iulie 2026

Iulie 2026
Jurnal de Șantier
Maurer Villas Brasov

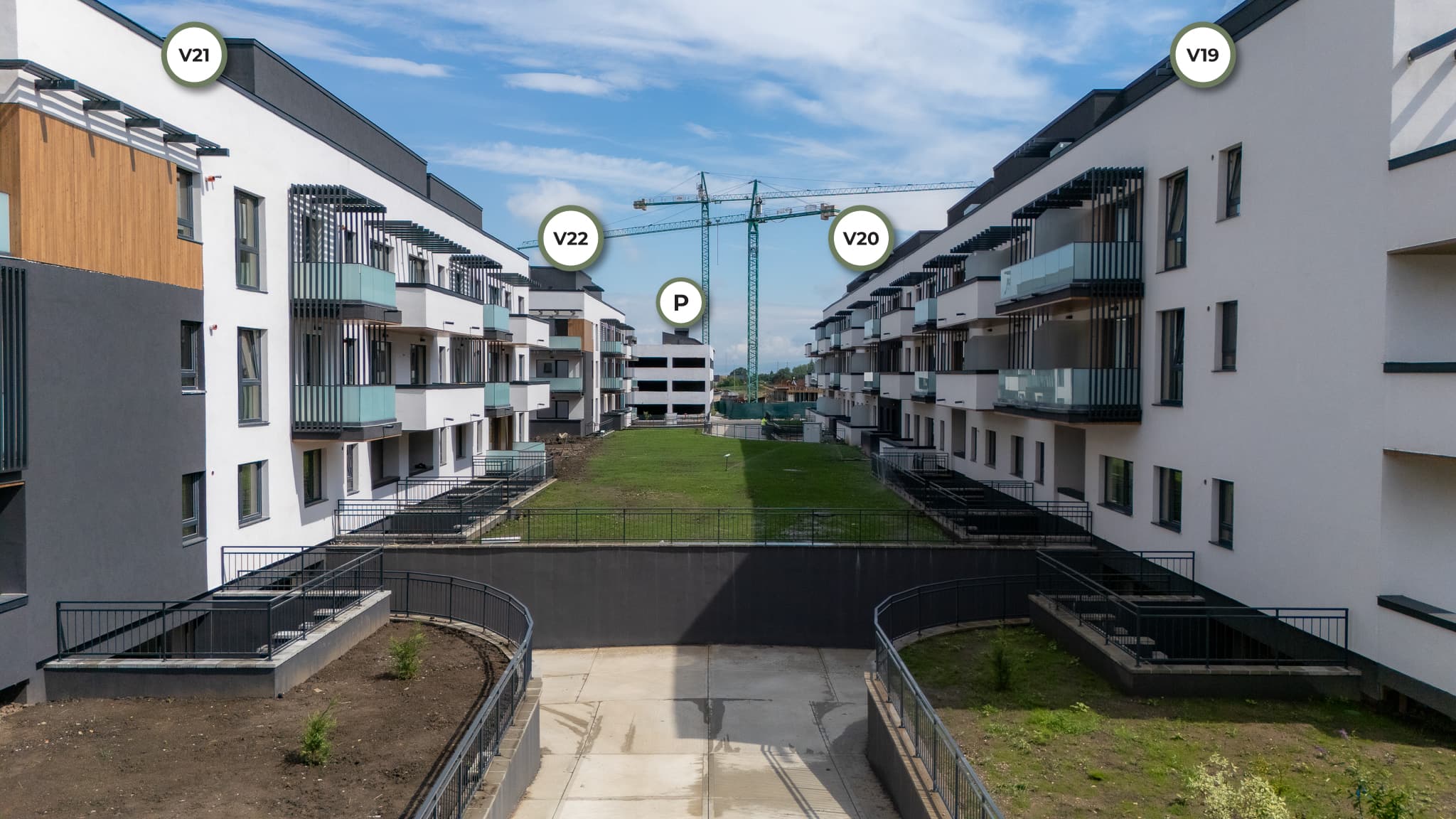

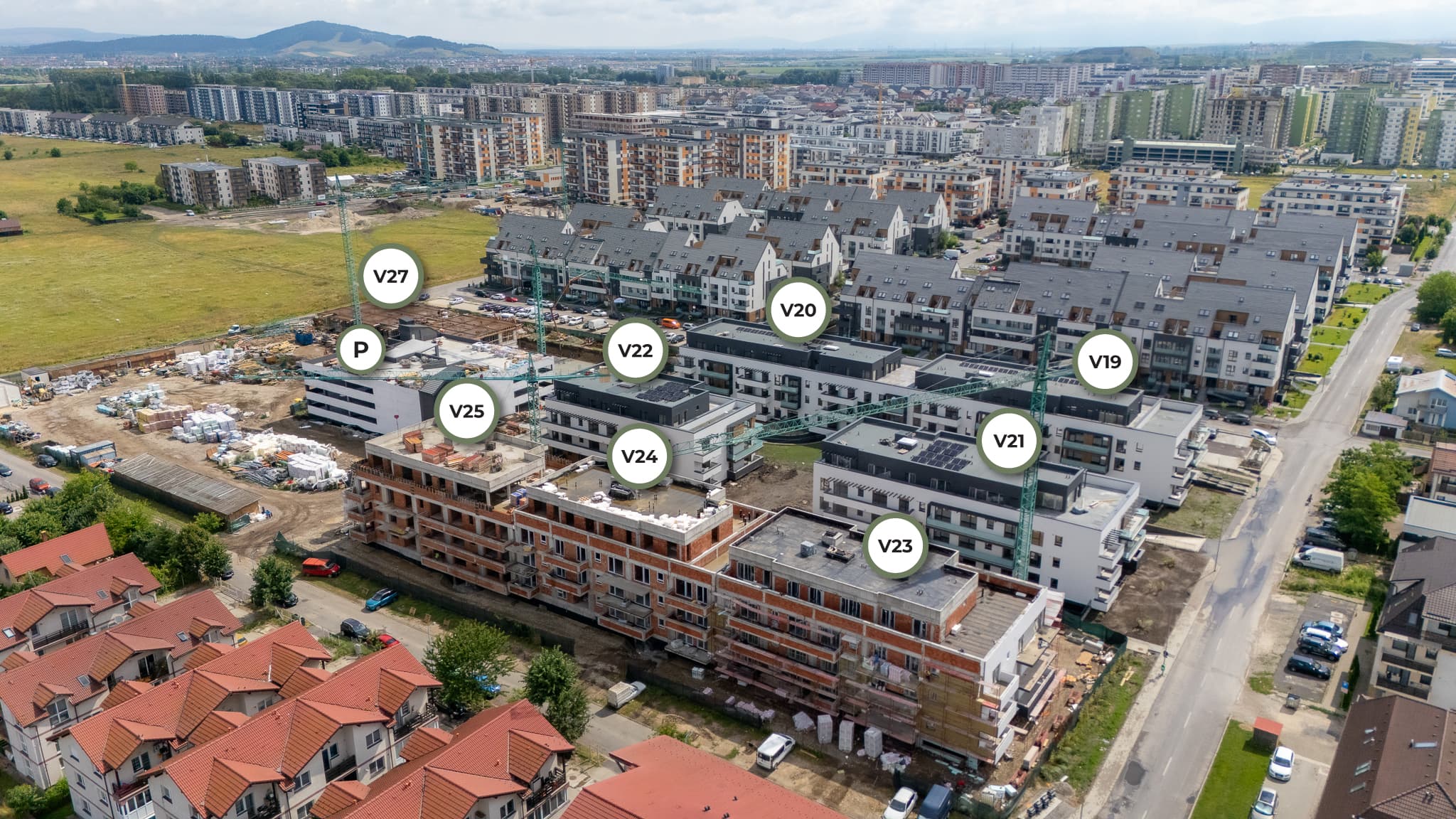

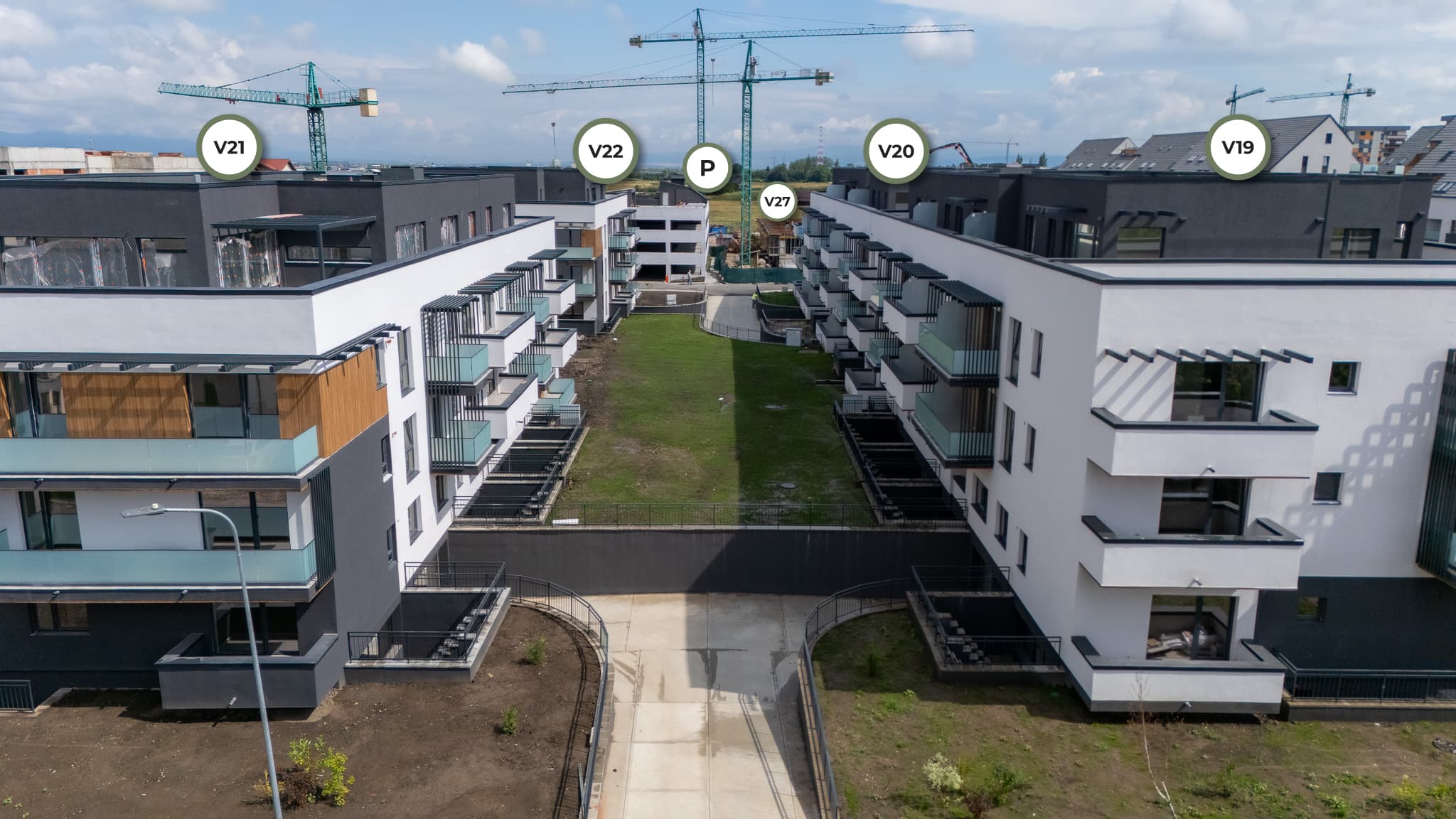

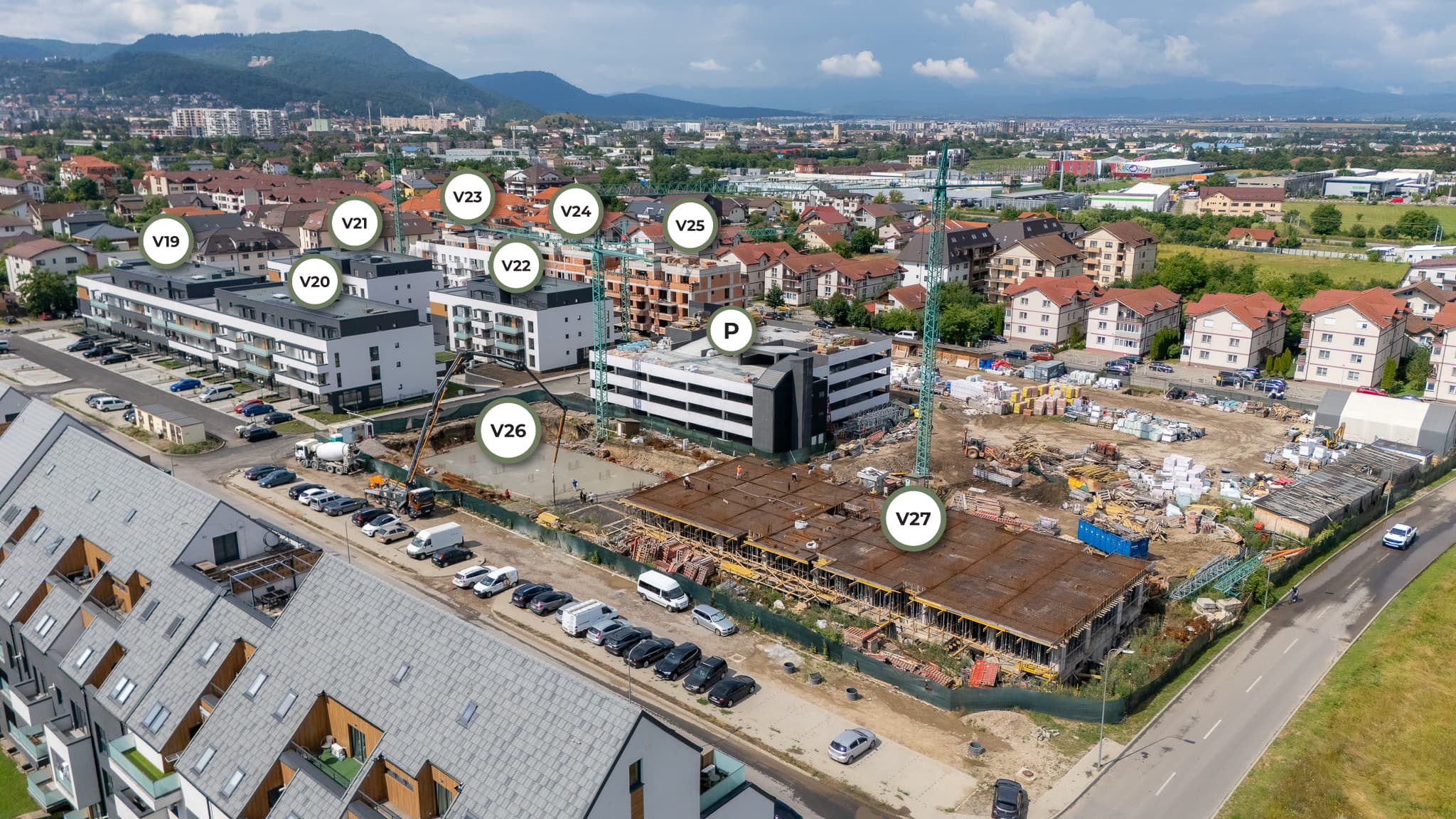

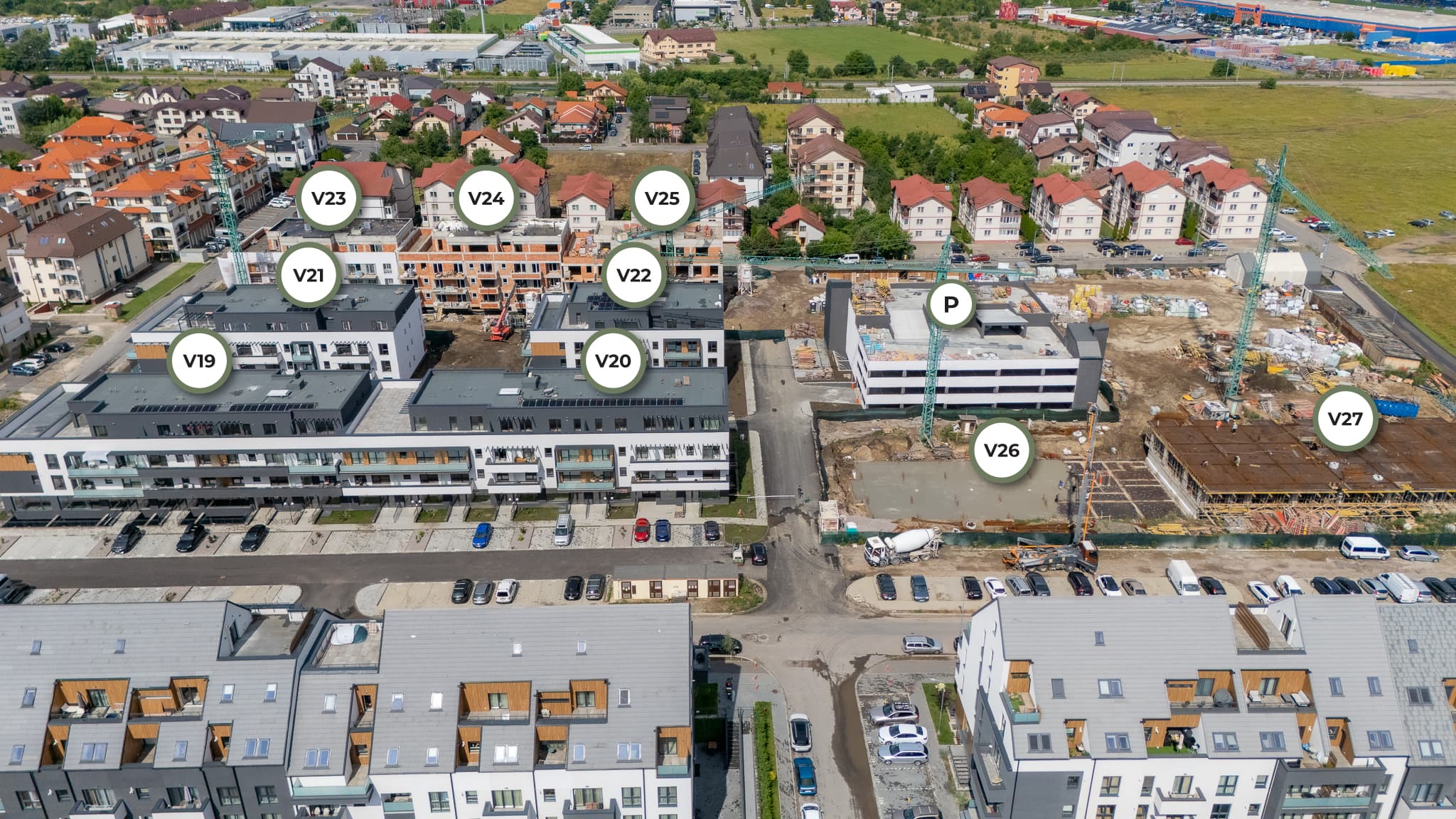

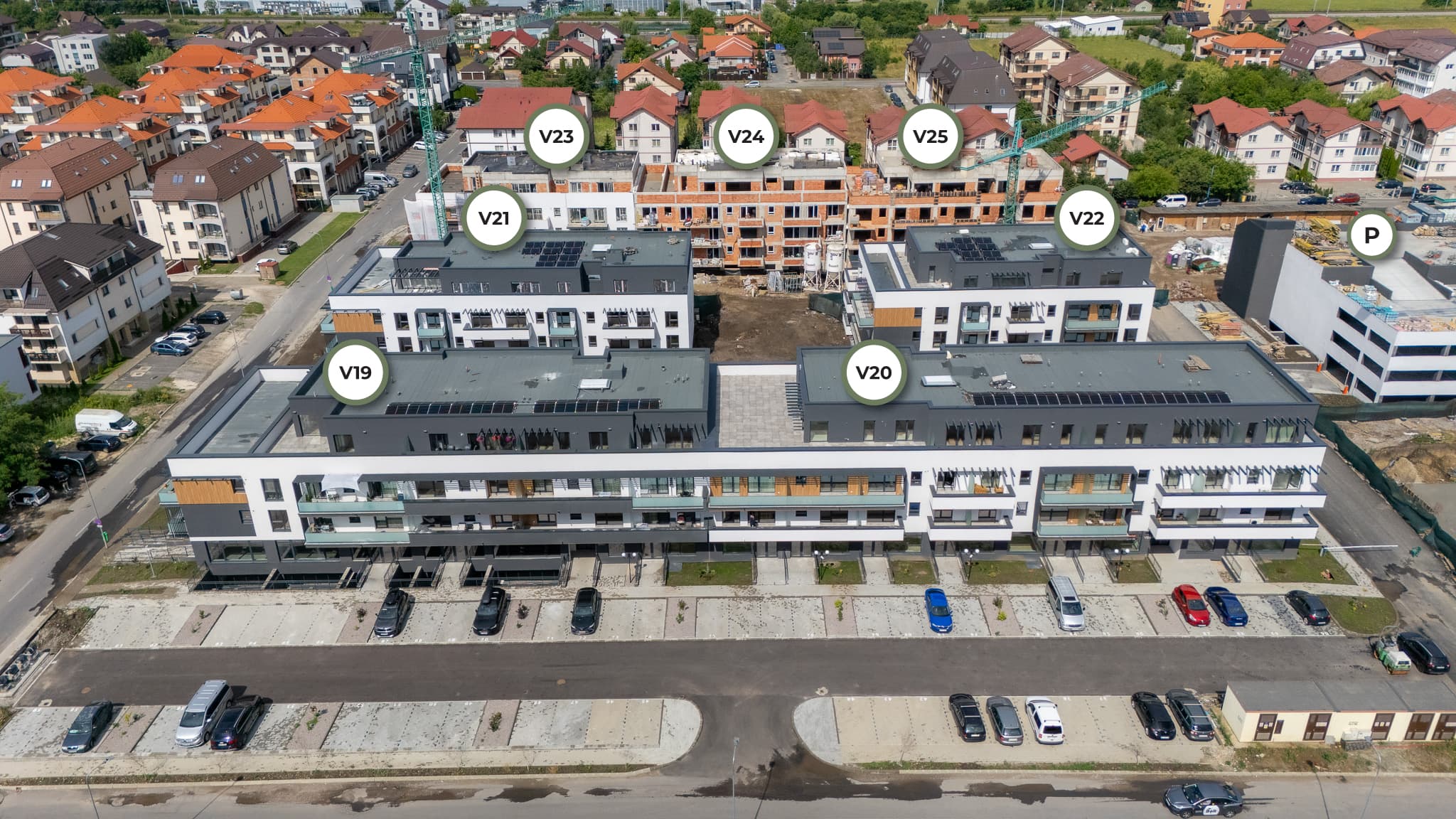

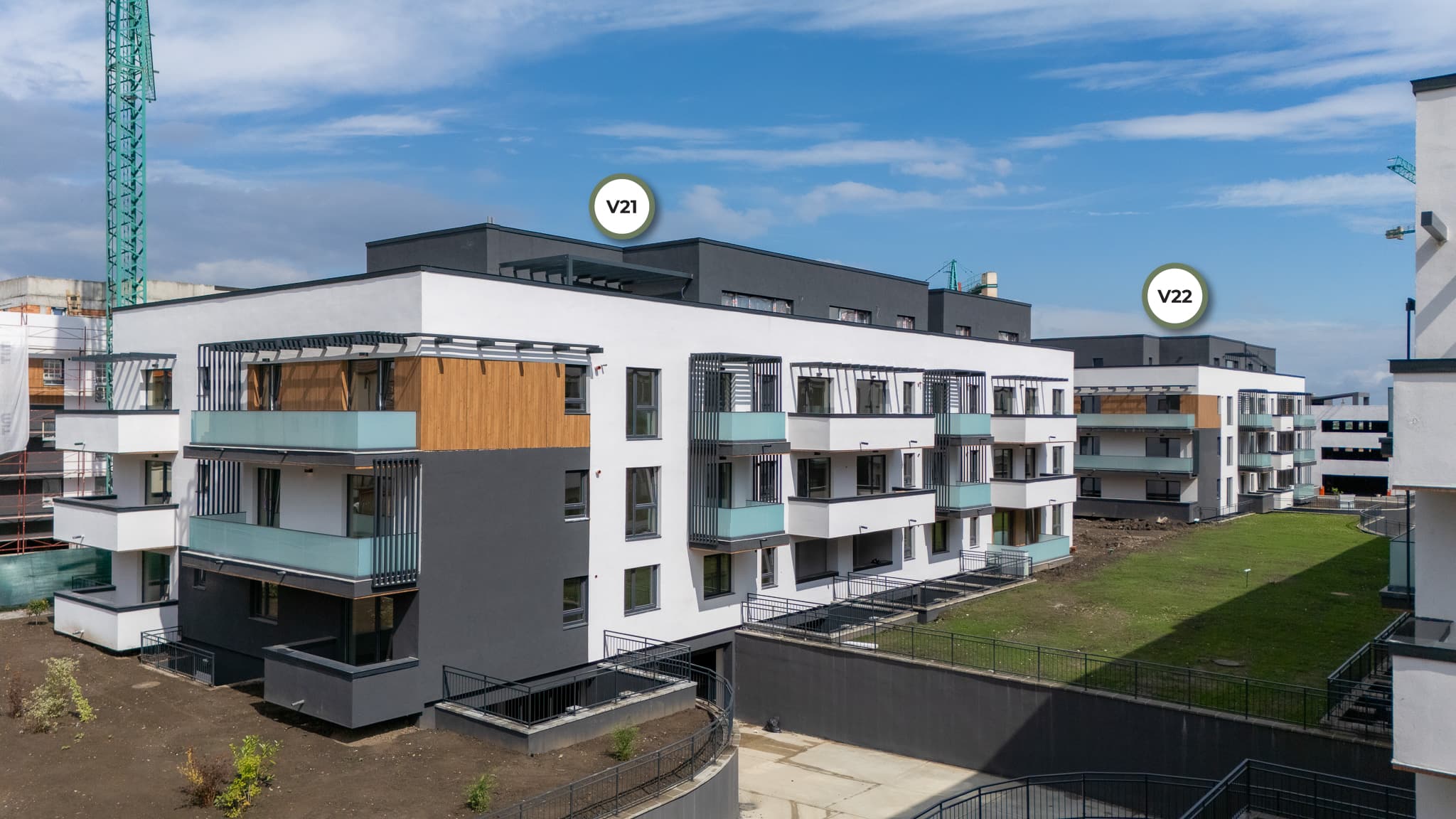

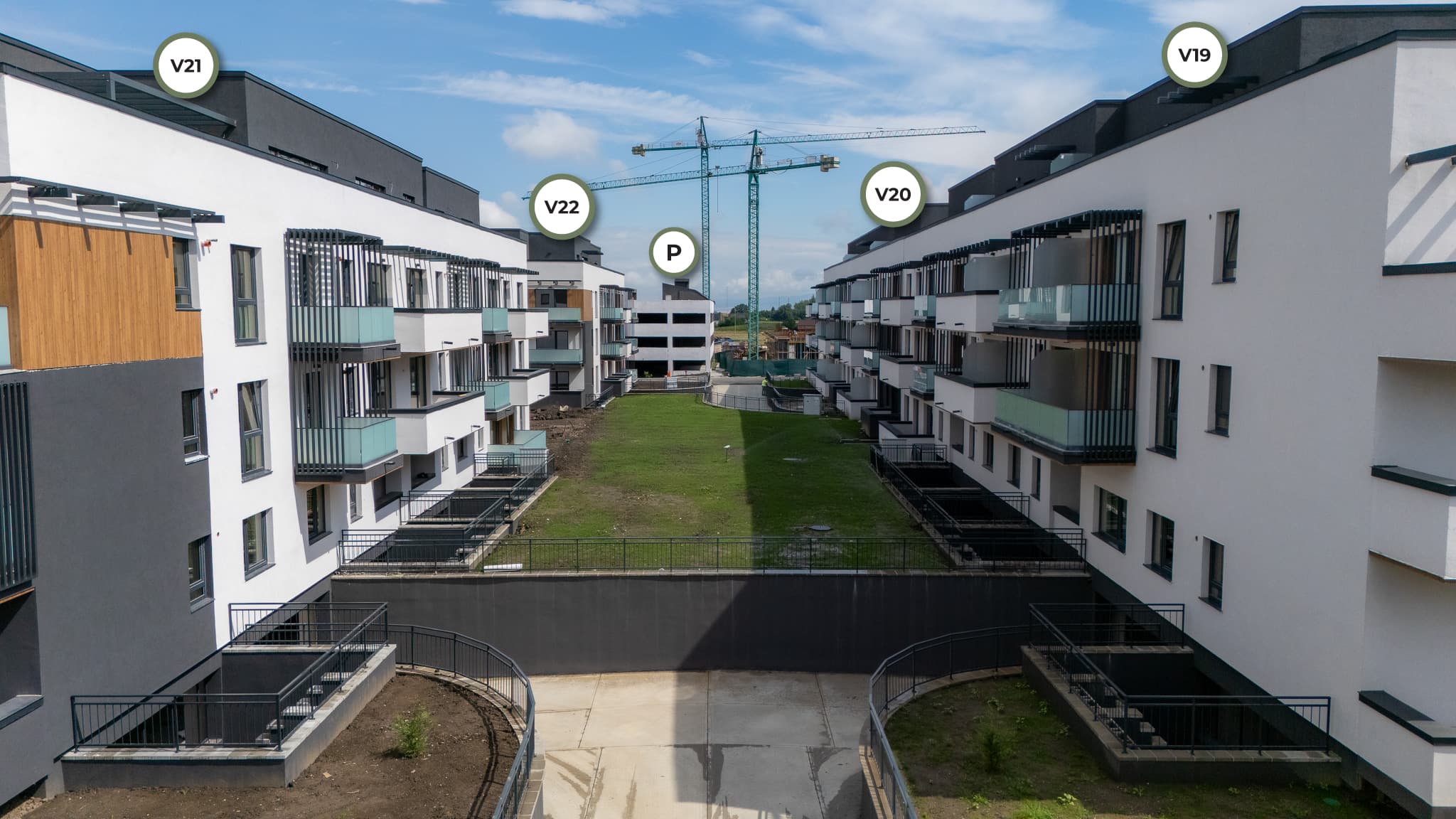

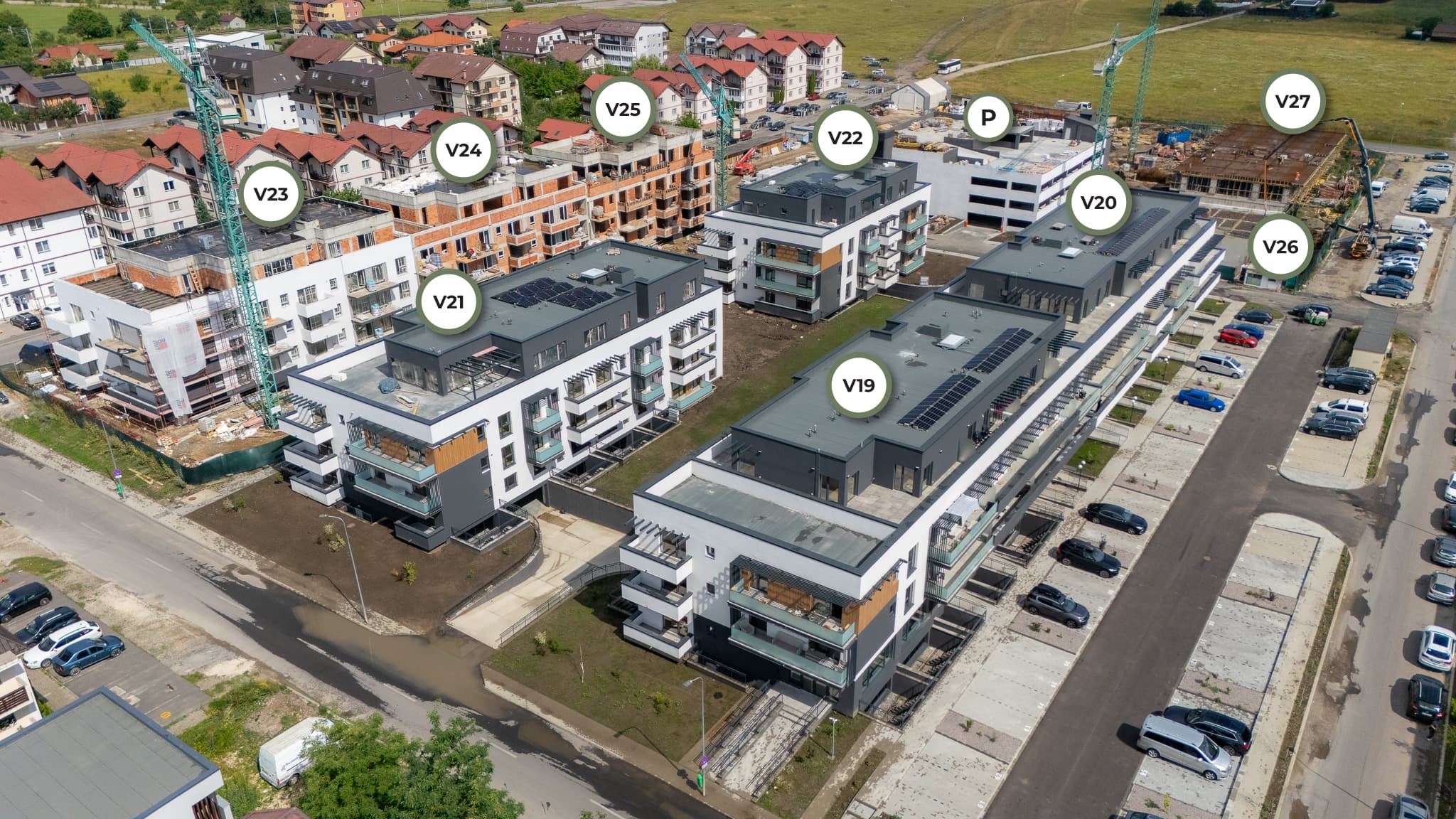

BLOC V21 (D+P+2E+R) FINALIZAT 100%
BLOC V22 (D+P+2E+R) FINALIZAT 100%

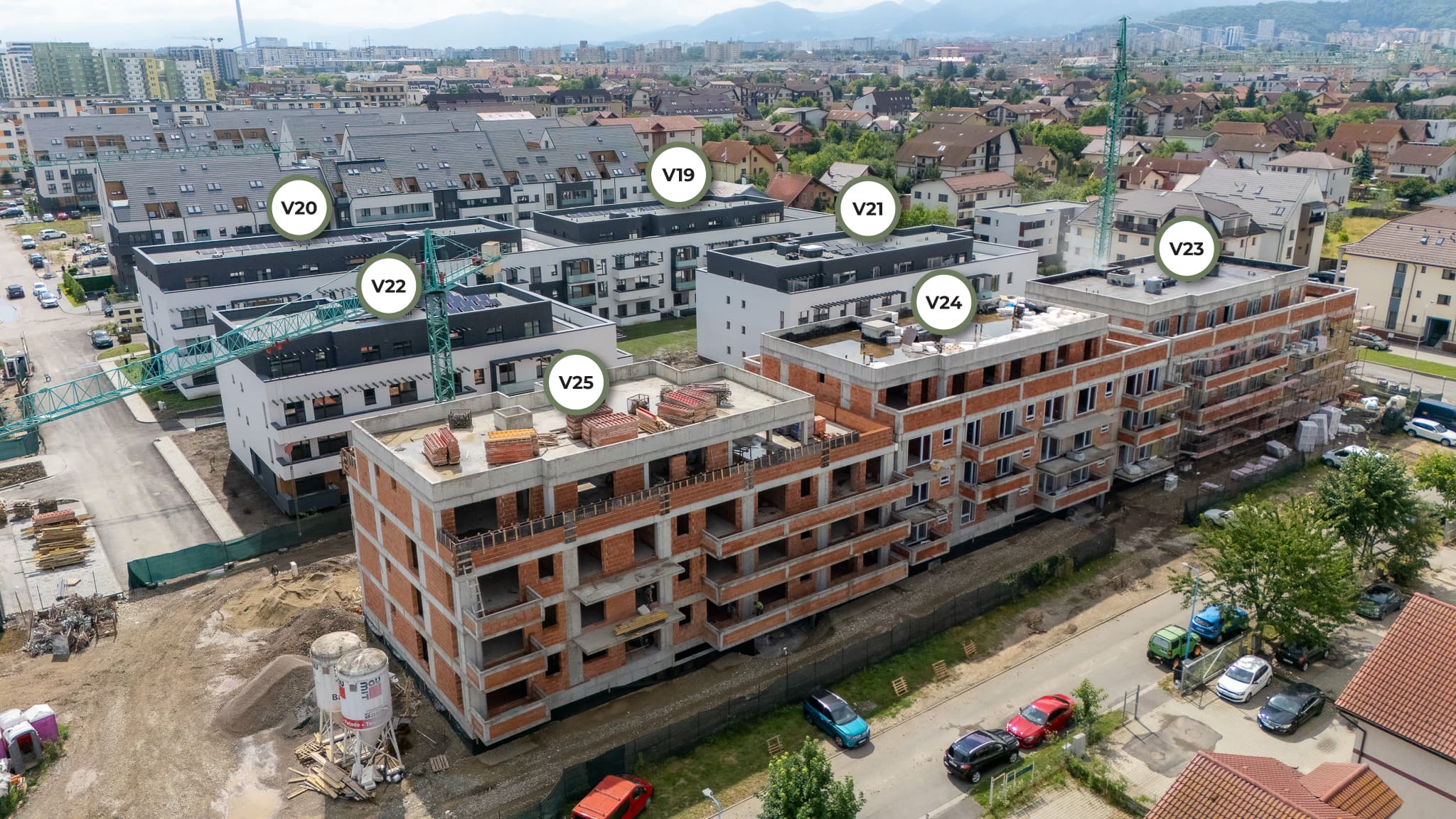

BLOC V23 (D+P+2E+R)
Lucrări finalizate:
• Structura la roșu : D-ET.2 + R
• Zidărie
• Instalații la roșu: P+ET.1,et 2
• Șapă: P+ET.1,et 2,et R
• Tâmplărie: P+ET.1,et2,et R
• Tencuieli interioare : P+ET.1,et2,
• Lucrari gresie faianta : P

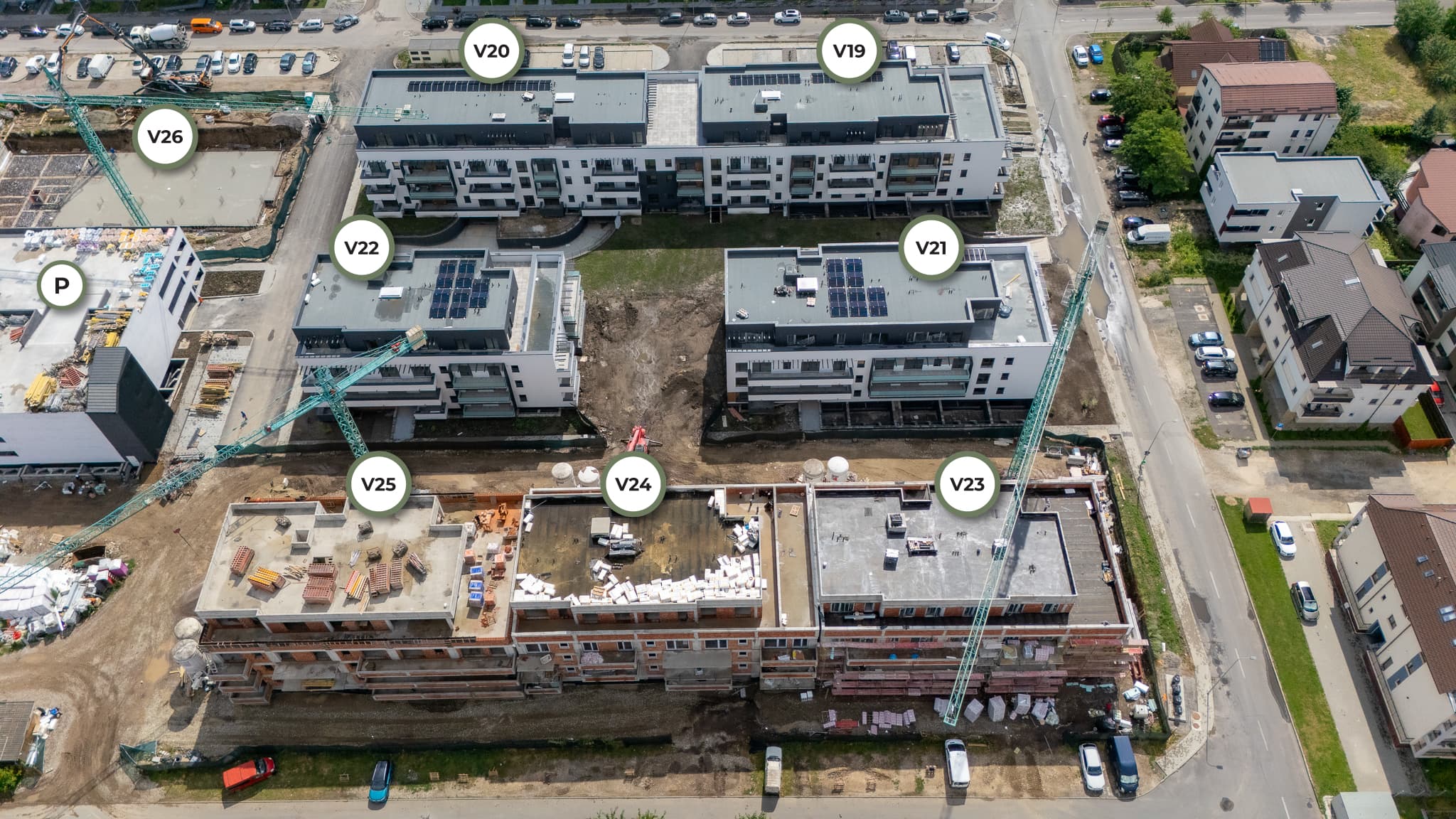

Lucrări în curs de execuție
• Lucrari de tencuit et R-10%
• Lucrari de termosistem 30%
• Lucrari gresie faianta : et 1- 20%
• Lucrari de glet ;parter -30%

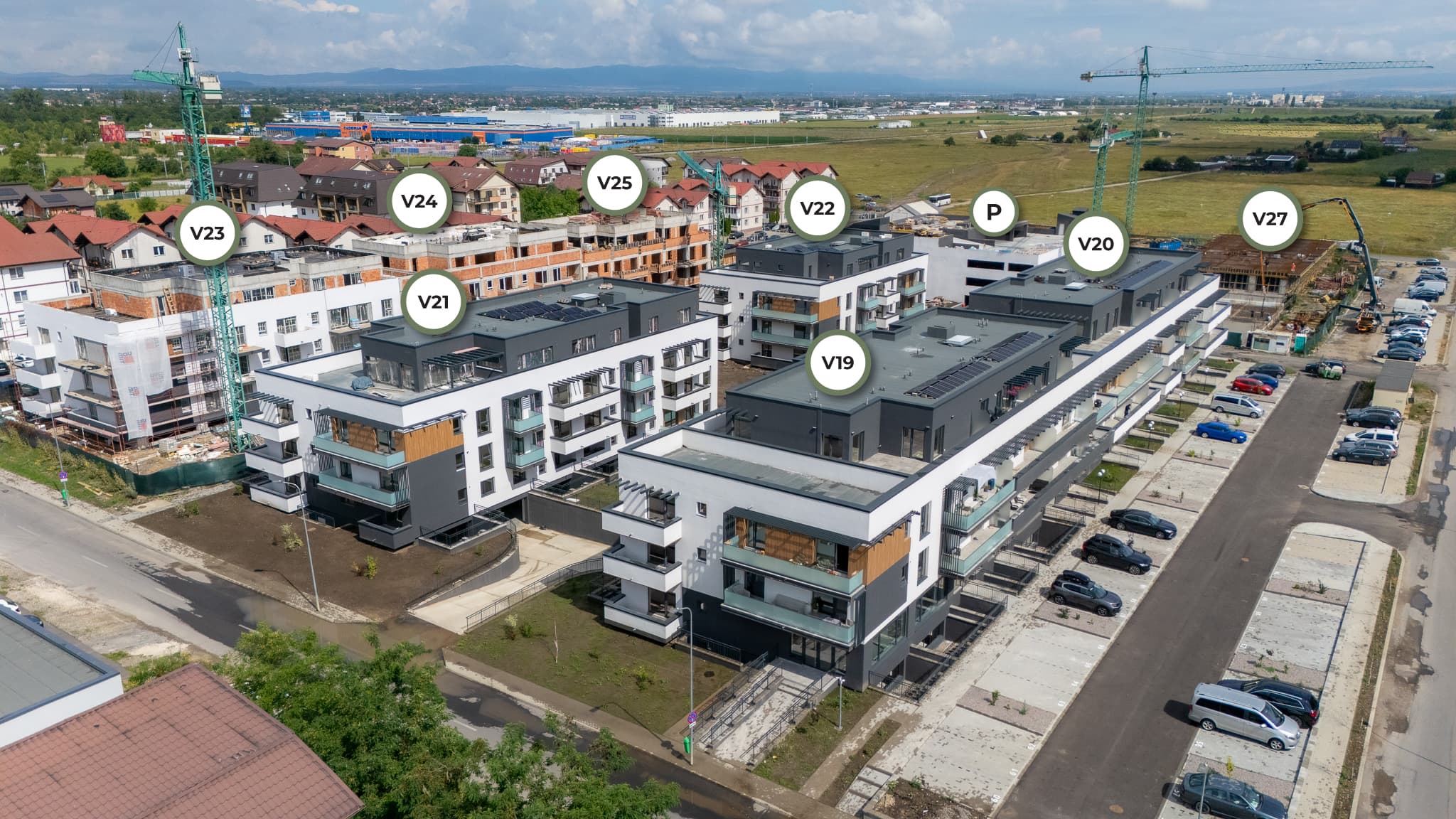

BLOC V24 (D+P+2E+R)
Lucrări finalizate:
• Structura la roșu : D-ET.2 + R
• Zidărie
• Instalații la roșu: P+ET.1,et 2
• Șapă: P+ET.1,
• Tâmplărie: P+ET.1,
• Tencuieli interioare : P
Lucrări în curs de execuție
• Lucrari de tencuit et 1-10%
• Lucrari de termosistem 30%
• Lucrari gresie faianta : et P- 20%

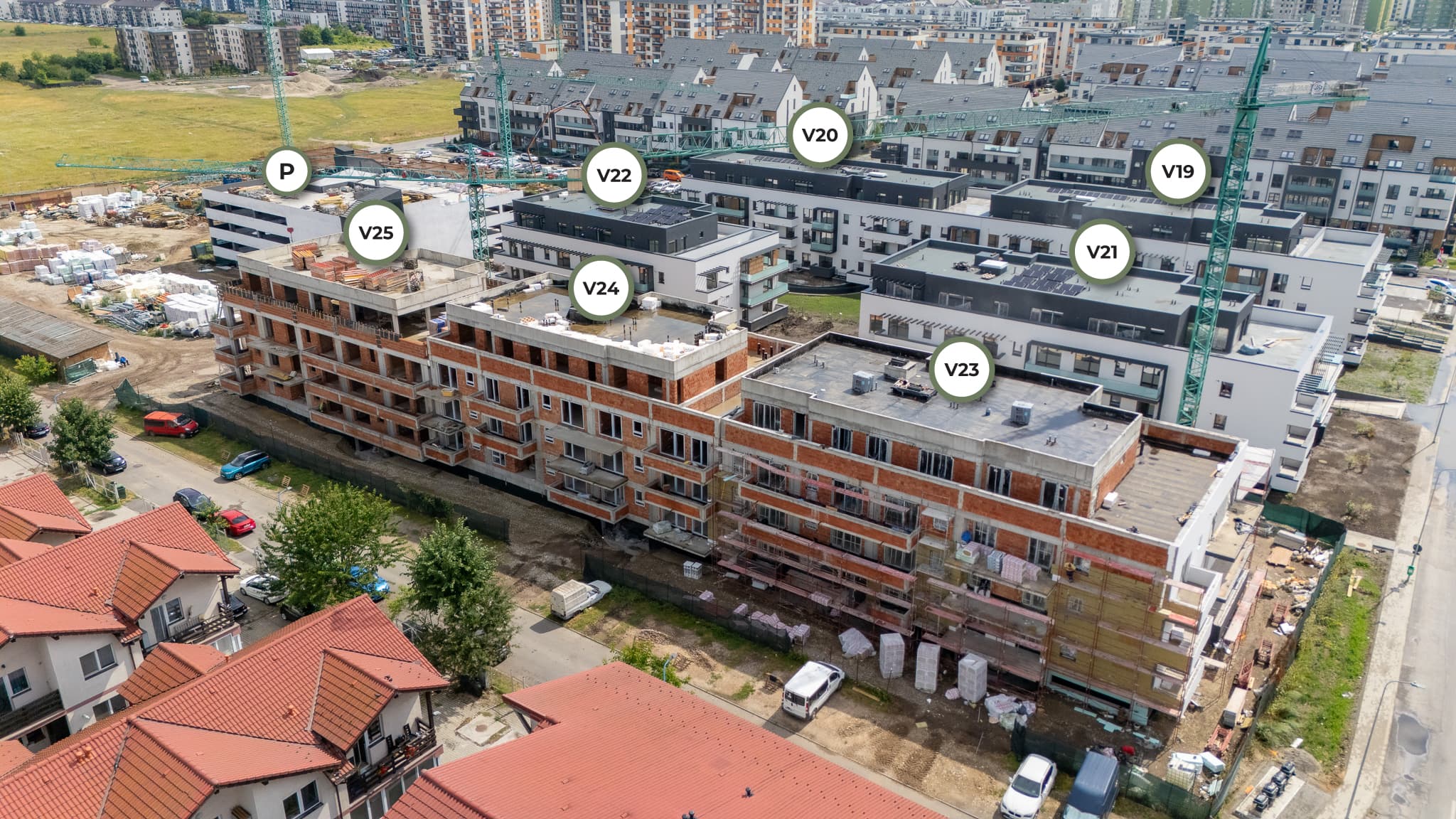

BLOC V25 (D+P+2E+R)
Lucrări finalizate:
• Structura fializata
• Instalatii la rosu : parter
Lucrări în curs de execuție
• Instalatii la rosu : et 1 -10%

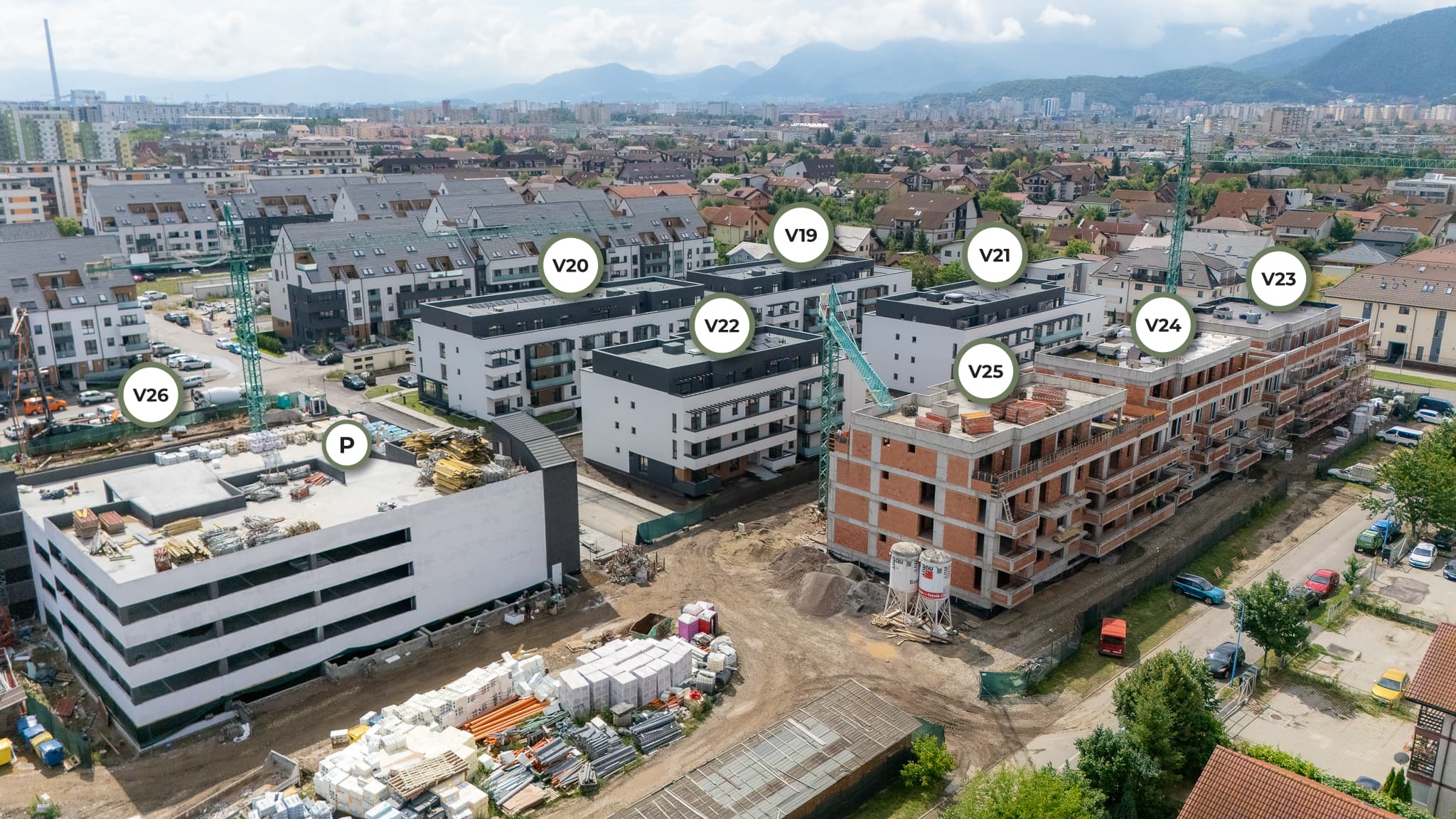

BLOC V27 (D+P+2E+R)
Lucrări finalizate:
• Fundații și pardoselă demisol
• Structură demisol
Lucrări în curs de execuție
• Structura la rosu : Parter-50%

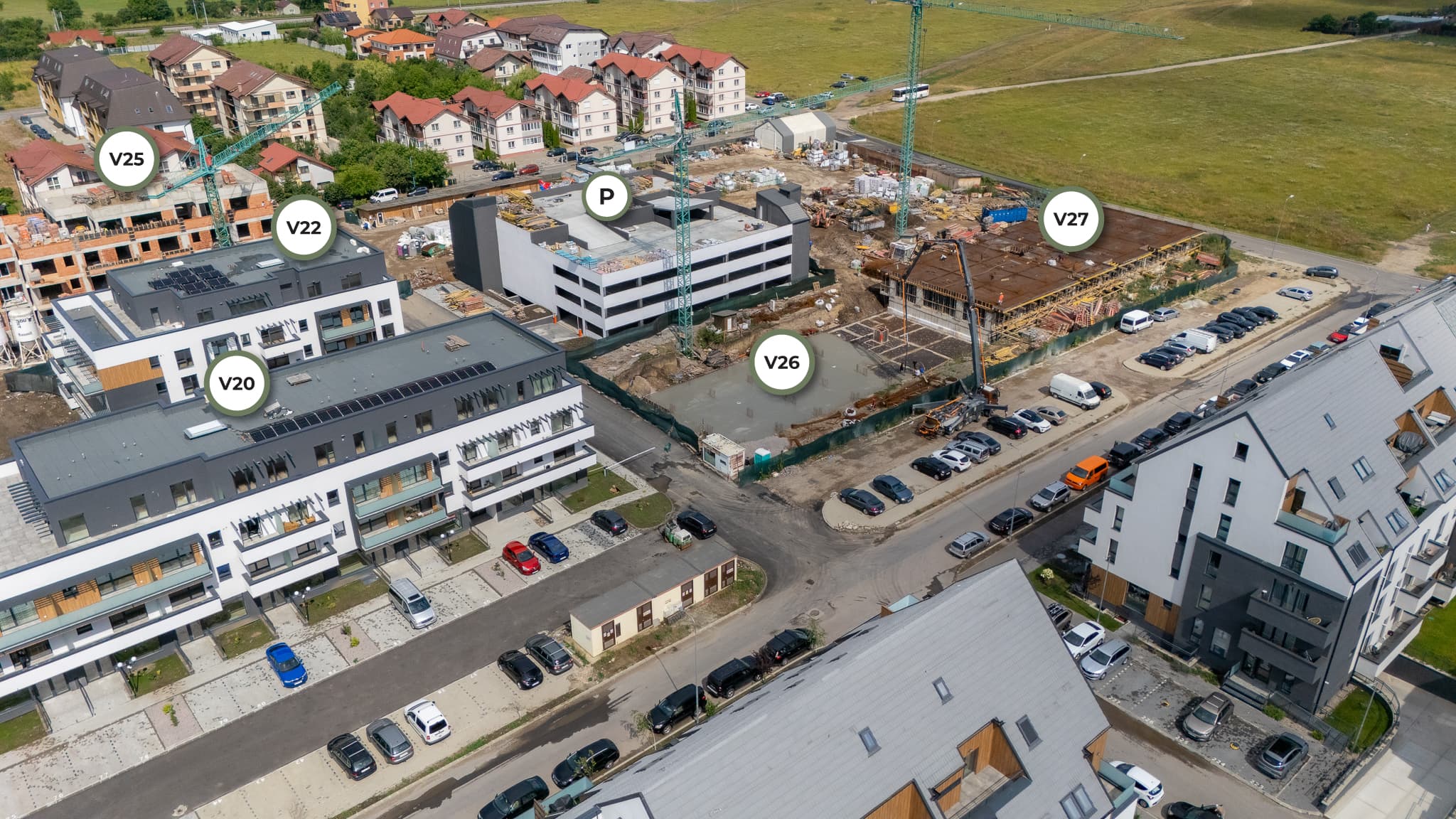

CLĂDIRE DE PARCĂRI SUPRATERANĂ (V32) FINALIZAT 100%
