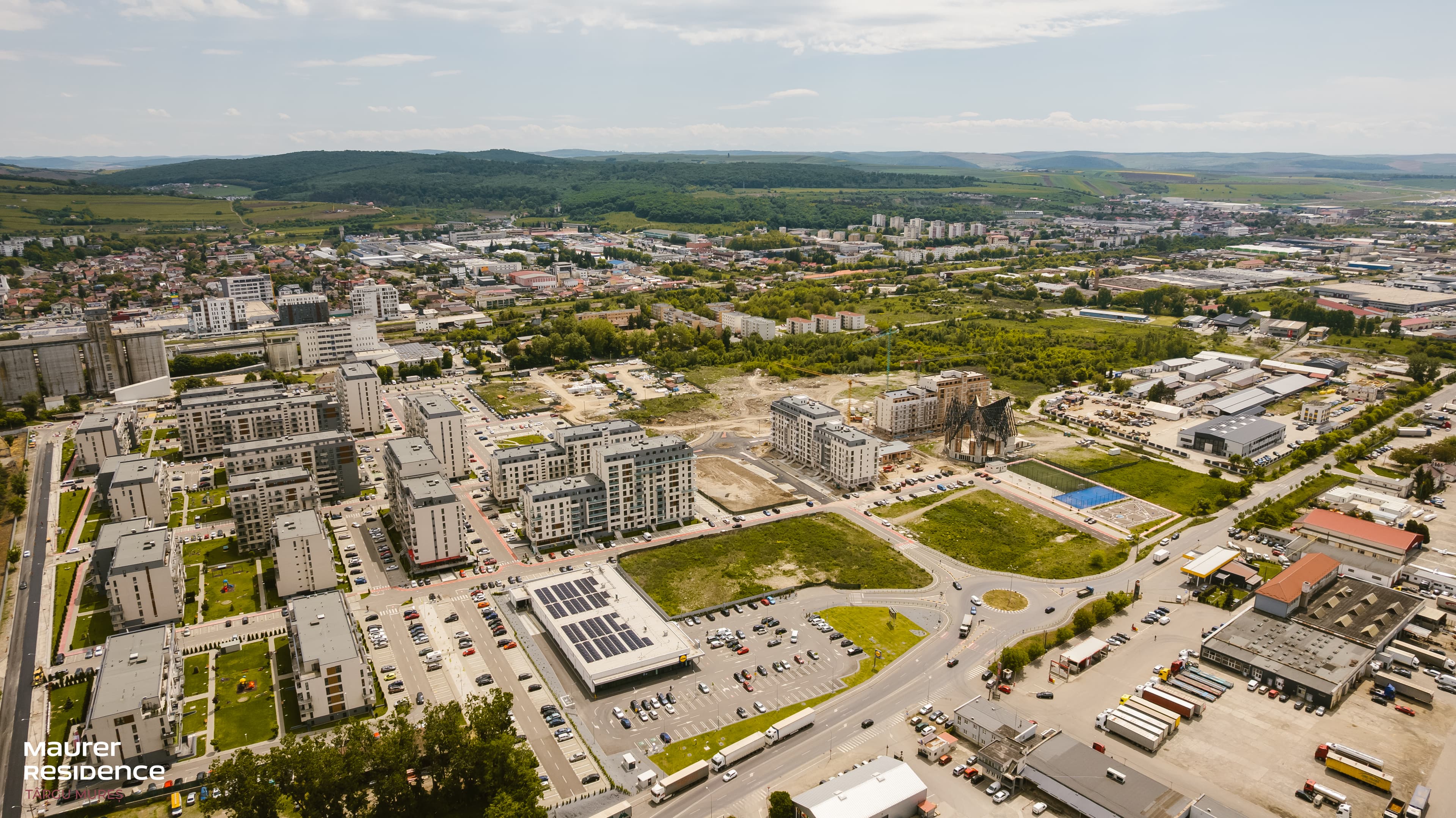

JURNAL DE ȘANTIER – Maurer Residence Targu Mureș

Jurnal de șantier întocmit în data de 27 aug.2020 cu privire la stadiul lucrărilor pentru imobilele din faza I a proiectului Maurer Residence Târgu Mureș.



BLOC B1 (D+P+3E+1R) – 50 apt

Imobil recepționat

BLOC B2 (D+P+3E+1R) – 64 apt

Imobil recepționat



BLOC B3 (D+P+5E+1R) – 53 apt

Imobil pregătit pentru recepționarea apartamentelor de către autorități, în 28 august a.c

BLOC B4 (D+P+3E+1R) – 34 apt

Imobil pregătit pentru recepționarea apartamentelor de către autorități, în 28 augusta.c



BLOC B5 (D+P+5E+1R) – 36 apt

Lucrări în curs de execuție:

Lucrări la finisajele interioare si exterioare  – in curs ( 95%)

Sistematizare verticala 80%

Instalații sanitare,  termice si electrice 90%

Urmează să fie recepționat in luna octombrie 2020

BLOC B6 (D+P+7E+1R) – 60 apt

Lucrări în curs de execuție:

Lucrări de finisaje interioare și exterioare  – in curs ( 80 %)

Sistematizare verticală 80%

Instalații electrice, instalații termice și sanitare 70%

Urmează să fie recepționat in luna noiembrie 2020



 BLOC B7 (D+P+5E+1R) – 53 apt

Lucrări în curs de execuție:

Lucrări structură de rezistență finalizate

Zidărie finalizată

Turnare șape 10%

BLOC B8 (D+P+3E+1R) – 34 apt

Lucrări în curs de execuție:

Lucrări structură de rezistență finalizate

Zidărie finalizată

Turnare șape 10%

Tencuială 50%

Instalații electrice, instalații termice și sanitare 10%



BLOC B9 (P+7E+1R) – 104 apt

Lucrări structura de rezistență ( placă peste etajul 2 )

BLOC B10 (P+9E+1R) – 117 apt

S-a obținut autorizația de construcții
