JURNAL DE ȘANTIER – Maurer Residence Târgu Mureș octombrie 2024
Octombrie 2024
Jurnal de Șantier
Maurer Residence Târgu Mureș

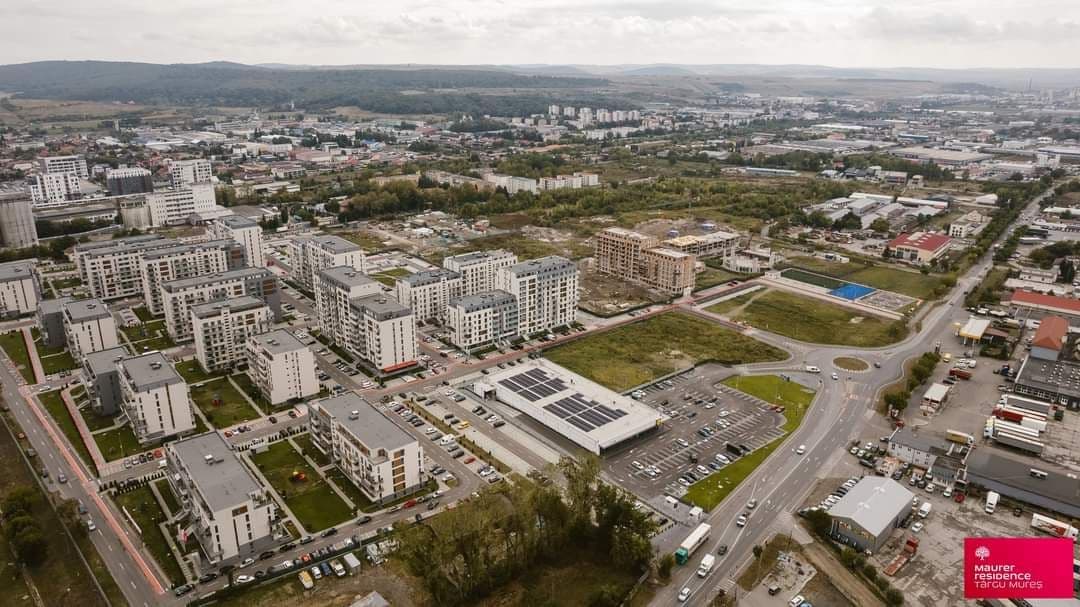

Jurnal de șantier întocmit în data de 3 octombrie 2024 – De la BLOC B1 până la bloc B22 inclusiv – predate și locuite
BLOC B23 ( (D + P + 5E + 1R)
- Structură: Finalizată
- Finisaje exterioare: 95%
- Instalații interioare: 95%
- Instalații interioare: Instalații electrice la roșu; Instalații termice, sanitare la roșu;
- Finisaje interioare: 95%
- Sistematizare verticală: 80%
BLOC B24 ( D + P + 7E + 1R )
- Structură: Finalizată
- Finisaje exterioare: 85%
- Instalații interioare: 90%
- Finisaje interioare: 85%
- Sistematizare verticală: 75%
BLOC B25 ( D + P + 5E + 1R )
- Structură: 95%
- Finisaje exterioare: 10%
- Instalații interioare: 5%
- Finisaje interioare: 5%
BLOC B26 ( D + P + 7E + 1R )
- Structură: 95%
- Finisaje exterioare: 10%
- Instalații interioare: 5%
- Finisaje interioare: 5%
BLOC B27 ( D + P + 5E + 1R )
- Structură: 75%
BLOC B28 ( D + P + 7E + 1R )
- Structură: 60%
- Grădiniță
- Structură: Finalizată
Acum este momentul în care dorințele tale caută forma locului pe care să îl numești „acasă”.
