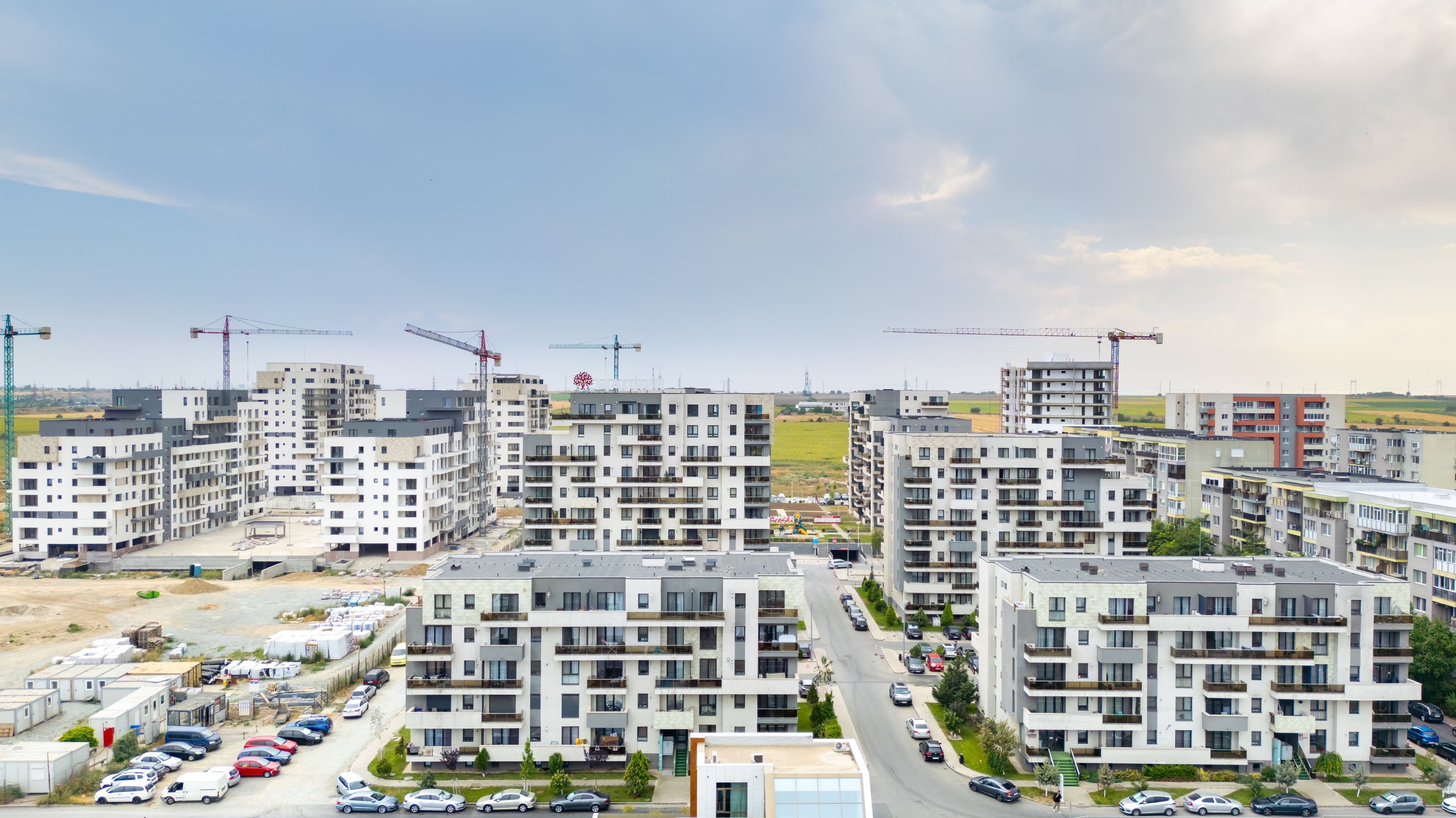

JURNAL DE ȘANTIER | Maurer Residence Constanta | NOIEMBRIE 2024

Imagine JURNAL DE ȘANTIER | Maurer Residence Constanta | NOIEMBRIE 2024

Noiembrie 2024

Jurnal de Șantier

Maurer Residence Constanța

BLOCUL B11

Lucrarile la structura de rezistenta sunt realizate in proportie de:
  • Parter - Etaj 9 : 100%
Inchiderile exterioare si compartimentarile interioare din zidarie de caramida sunt realizate in proportie de:
  • Parter – Etaj 9: 100%
Montat tamplarie PVC
  • Parter – Etaj 9: 100%
Tencuiala este aplicata pe pereti si tavane in proportie de:
  • Parter – Etaj 9: 100%
Instalatiile electrice interioare au fost realizate lucrarile de executie trasee cabluri si montajul dozelor de aparat si a dozelor de legatura astfel:
  • Parter - Etaj 9: 100%
Instalatiile electrice paturi de cabluri si coloane au fost realizate in proportie de 100%
Instalatiile electrice de detectie incendii suprastructura au fost realizate in proportie de 100%
Instalatiile de termo ventilatie au fost realizate lucrarile de executie trasee astfel:
  • Parter - Etaj 9: 100%
Instalatiile sanitare termice au fost realizate traseele de apa calda, apa rece si incalzire in pardoseala:
  • Parter - Etaj 9: 100%
Instalatiile aferente sistemului de video-interfonie au fost realizate in proportie de 75%
Traseele fibrei de internet au fost realizate in proportie de 95%
Instalatiile de gaze au fost realizate traseele in apartamente si pe casa scarii in proportie de 100%:
Glet este aplicata pe pereti si tavane in proportie de:
  • Parter - Etaj 9: 100%
Este aplicata amorsa pe pereti si tavane in proportie de:
  • Etaj 4 – Etaj 6: 90%
Montare gresie, faianta:
  • Etaj 9 – 75%
  • Etaj 8 – 90%
  • Etaj 7 – 90%
  • Etaj 6 – 90%
  • Etaj 5 – 90%
  • Etaj 4 – 90%
  • Etaj 3 – 90%
  • Etaj 2 – 90%
  • Etaj 1 – 90%
  • Parter – 90%
Montare granit pe spatiile comune, inclusiv casa scarii
  • Subsol – Etaj 9: 40%
Lifturile s-au montat in proportie de 100%
Executie ghene de gips-carton spatii comune
  • Parter – Etaj 9: 70%
Termosistem
  • fatada principala – 100%
  • fatada laterala – 100%
  • fatada interioara – 100%
Sapa este turnata pe:
  • Terasa necirculabila: 100%
  • Parter – Etaj 9: 100%
Hidroizolatia este realizata pe:
  • Terasa necirculabila: 100%
  • Terasa circulabila: 100%
  • Balcoane: 95%
Finisajele aferente balcoanelor sunt realizate in proportie de 95%
Glafurile de exterior sunt montate pe:
  • Fatada laterala: 100%
  • Fatada interioara: 100%
  • Fatada exterioara: 100%
Rostul de dilatatie este realizat in proportie de 100%:
Traseele de instalatii de canalizare menajera, pluviala aferente subsolului si parterului sunt realizate in proportie de 100%:
Conectarea retelei de gaze naturale a fost realizata in proportie de 100%

BLOCUL B12

Lucrarile la structura de rezistenta sunt realizate in proportie de:
  • Parter – Etaj 7: 100%
Montat tamplarie PVC
  • Parter – Etaj 7: 100%
Inchiderile exterioare si compartimentarile interioare din zidarie de caramida sunt realizate in proportie de:
  • Parter- Etaj 7: 100%
Tencuiala este aplicata pe pereti si tavane in proportie de:
  • Parter – Etaj 7: 100%
Sapa este turnat pe:
  • Terasa necirculabila: 100%
  • Parter – Etaj 7: 100%
Instalatiile electrice interioare au fost realizate lucrarile de executie trasee cabluri si montajul dozelor de aparat si a dozelor de legatura astfel:
  • Parter – Etaj 7: 100%
Instalatiile electrice paturi de cabluri si coloane au fost realizate in proportie de 100%
Instalatiile electrice de detectie incendii suprastructura au fost realizate in proportie de 100%
Instalatiile sanitare termice au fost realizate traseele de apa calda, apa rece si incalzire in pardoseala:
  • Parter – Etaj 7: 100%
Instalatiile de termo ventilatie au fost realizate lucrarile de executie trasee astfel:
  • Parter - etaj 7: 100%
Instalatiile aferente sistemului de video-interfonie au fost realizate in proportie de 75%
Traseele fibrei de internet au fost realizate in proportie de 95%
Instalatiile de gaze au fost realizate traseele in apartamente si pe casa scarii in proportie de 100%:
Glet este aplicata pe pereti si tavane in proportie de:
  • Parter – Etaj 7: 100%
Este aplicata amorsa pe pereti si tavane in proportie de:
  • Etaj 5 – Etaj 7: 90%
Montare gresie, faianta:
  • Etaj 1 - Etaj 6: 90%
  • Parter: 100%
Montare granit pe spatiile comune, inclusiv casa scarii
  • Etaj 1 – Etaj 7: 100%
Executie ghene de gips-carton spatii comune
  • Subsol – Etaj 7: 95%
  • Lifturile s-au montat in proportie de 100%
Termosistem
  • Fatada principala – 100%
  • Fatada laterala stanga – 100%
  • Fatada interioara – 100%
Glafurile de exterior sunt montate pe:
  • Fatada laterala: 100%
  • Fatada interioara: 100%
  • Fatada exterioara: 100%
Hidroizolatia este realizata pe:
  • Terasa necirculabila: 100%
  • Terase circulabile: 100%
  • Balcoane: 100%
Finisajele aferente balcoanelor sunt realizate in proportie de 100%
Rostul de dilatatie este realizat in proportie de 100%:
Traseele de instalatii de canalizare menajera, pluviala aferente subsolului si parterului sunt realizate in proportie de 100%:
Conectarea retelei de gaze naturale a fost realizata in proportie de 100%

BLOCUL B13

Lucrarile la structura de rezistenta sunt realizate in proportie de:
  • Parter - Etaj 9: 100%
Inchiderile exterioare si compartimentarile interioare din zidarie de caramida sunt realizate in proportie de:
  • Parter – Etaj 9: 100%
Montat tamplarie PVC
  • Parter – Etaj 9 – 100%
Pentru Instalatiile electrice interioare au fost realizate lucrarile de executie trasee cabluri si montajul dozelor de aparat si a dozelor de legatura astfel:
  • Parter - Etaj 9: 100%
Instalatiile electrice paturi de cabluri si coloane au fost realizate in proportie de 50%
Instalatiile electrice de detectie incendii suprastructura au fost realizate in proportie de 100%
Instalatiile de termo ventilatie au fost realizate lucrarile de executie trasee astfel:
  • Parter – Etaj 9: 100%
Instalatiile aferente sistemului de video-interfonie au fost realizate in proportie de 75%
Instalatiile sanitare termice au fost realizate traseele de apa calda, apa rece si incalzire in pardoseala:
  • Parter - Etaj 9: 100%
Tencuiala este aplicata pe pereti si tavane in proportie de:
  • Parter – Etaj 9: 100%
Lifturile s-au montat in proportie de 100%
Termosistem
  • fatada interioara – 100%
  • fatada laterala – 100%
  • fatada exterioara – 90%
Glafurile de exterior sunt montate pe:
  • Fatada laterala: 100%
  • Fatada interioara: 100%
  • Fatada exterioara: 80%
Sapa este turnata pe:
  • Terasa necirculabila: 100%
  • Parter – Etaj 9: 100%
Glet este aplicata pe pereti si tavane in proportie de:
  • Parter – Etaj 7: 100%
  • Etaj 8 – Etaj 9: 75%
Este aplicata amorsa pe pereti si tavane in proportie de:
  • Etaj 2 – Etaj 6: 90%
Montare gresie, faianta:
  • Parter – 90%
  • Etaj 1 – 90%
  • Etaj 2 – 100%
  • Etaj 3 – 100%
  • Etaj 4 – 100%
  • Etaj 5 – 80%
Montare granit pe spatiile comune, inclusiv casa scarii
  • Subsol – Etaj 9: 85%
Hidroizolatia este realizata pe:
  • Terasa necirculabila: 100%
  • Terase circulabile: 100%
  • Balcoane: 100%
Finisajele aferente balcoanelor sunt realizate in proportie de 100%
Rostul de dilatatie este realizat in proportie de 100%:
Traseele de instalatii de canalizare menajera, pluviala aferente subsolului si parterului sunt realizate in proportie de 100%:
Conectarea retelei de gaze naturale a fost realizata in proportie de 100%

BLOCUL B14

Lucrarile la structura de rezistenta sunt realizate in proportie de:
  • Parter - Etaj 7: 100%
Inchiderile exterioare si compartimentarile interioare din zidarie de caramida sunt realizate in proportie de:
  • Parter - Etaj 7: 100%
Pentru Instalatiile electrice interioare au fost realizate lucrarile de executie trasee cabluri si montajul dozelor de aparat si a dozelor de legatura astfel:
  • Parter – Etaj 7: 100%
Instalatiile electrice paturi de cabluri si coloane au fost realizate in proportie de 100%
Instalatiile electrice de detectie incendii suprastructura au fost realizate in proportie de 100%
Instalatiile aferente sistemului de video-interfonie au fost realizate in proportie de 95%
Traseele fibrei de internet au fost realizate in proportie de 95%
Montat tamplarie PVC
  • Parter – Etaj 7: 100%
Instalatiile sanitare termice au fost realizate traseele de apa calda, apa rece si incalzire in pardoseala:
  • Parter – Etaj 7: 100%
Montajul obiectelor sanitare si a centralelor termice s-a realizat in proportie de:
  • Parter – Etaj 7: 95%
Instalatiile de termo ventilatie au fost realizate lucrarile de executie trasee astfel:
  • Parter - Etaj 7: 100%
Instalatiile de gaze au fost realizate traseele in apartamente si pe casa scarii in proportie de 100%:
Sapa este turnat pe:
  • Terasa necirculabila: 100%
  • Parter – Etaj 7: 100%
Tencuiala este aplicata pe pereti si tavane in proportie de:
  • Parter - Etaj 7: 100%
Glet este aplicata pe pereti si tavane in proportie de:
  • Parter – Etaj 7: 100%
Este aplicata amorsa pe pereti si tavane in proportie de:
  • Parter – Etaj 7: 90%
Este aplicata stratul de vopsea lavabila pe pereti si tavane in proportie de:
  • Etaj 1 – Etaj 7: 90%
Montare gresie, faianta
  • Parter – Etaj 7: 95%
Montare granit pe spatiile comune, inclusiv casa scarii
  • Subsol – Etaj 7: 95%
Executie ghene de gips-carton spatii comune
  • Parter – Etaj 7: 95%
Lifturile s-au montat in proportie de 100%
Termosistem
  • Fatada principala – 100%
  • Fatada laterala stanga – 100%
  • Fatada posterioara – 100%
Hidroizolatia este realizata pe:
  • Terasa necirculabila: 100%
  • Terase circulabile: 100%
  • Balcoane: 95%
Finisajele aferente balcoanelor sunt realizate in proportie de 95%
Glafurile de exterior sunt montate pe:
  • Parter – Etaj 7: 95%
Rostul de dilatatie este realizat in proportie de 100%:
Traseele de instalatii de canalizare menajera, pluviala aferente subsolului si parterului sunt realizate in proportie de 100%:
Conectarea retelei de gaze naturale a fost realizata in proportie de 100%

TRONSONUL 1 DE PARCARE (B11-B14)

Au fost realizate grinzile de fundare si umpluturile casetelor, turnata pardoseala.
Stalpii sunt realizati 100% iar cofrarea, armarea si betonare placa peste Subsol in proportie de 100%
Placa peste subsol realizata 100%
A fost realizata 100% si sapa de panta.
Trasare, montare paturi de cablu instalatii detectie incendiu si curenti tari – 99%
Executie sistem hidranti interiori – 95%
Executie traseu alimentare cu apa spatii comune si exterior: 90%
Executie traseu canalizare pluviala terasa verde: 95%

TRONSONUL 2 DE PARCARE (B11-B14)

Au fost realizate grinzile de fundare si umpluturile casetelor, turnata pardoseala.
Stalpii sunt realizati 100% iar cofrarea, armarea si betonare placa peste Subsol in proportie de 100%
Placa peste subsol realizata 100%
Finalizare zona acces cu scară şi platformă
A fost realizata 100% si sapa de panta.
Trasare, montare paturi de cablu instalatii detectie incendiu si curenti tari – 99%
Executie sistem hidranti interiori – 95%
Executie traseu alimentare cu apa spatii comune si exterior: 90%
Executie traseu canalizare pluviala terasa verde: 95%

BOXE SUBSOL:

Boxele la B11 – B13 au fost realizate in proportie de: 80%

GRUPUL DE POMPARE:

Cofrare si armare piedestal grup pompare si bazine: 100%

Montare echipamente grup de pompare, inclusiv alimentare energie electrica si montare senzori: 100%

RETELE EXTERIOARE:

Alimentare cu gaze naturale: reteaua exterioara este realizata in proportie de 100%

Alimentare cu apa potabila: reteaua exterioara este realizata in proportie de 100%

Canalizare pluviala: reteaua exterioara este realizata in proportie de 85%

Canalizare menajera: reteaua exterioara este realizata in proportie de 100%


  1. Home
  2. Noutăți
logo

Acum este momentul în care dorințele tale caută forma locului pe care să îl numești „acasă”.

Str. Pelicanului Nr. 5, Brașov, România

Facebook

Instagram

Youtube

Linkedin

2026 © Maurer ImobiliarePolitica de cookiesPolitica de confidențialitateInformare fraude în mediul onlineRegulament campaniesalsol
