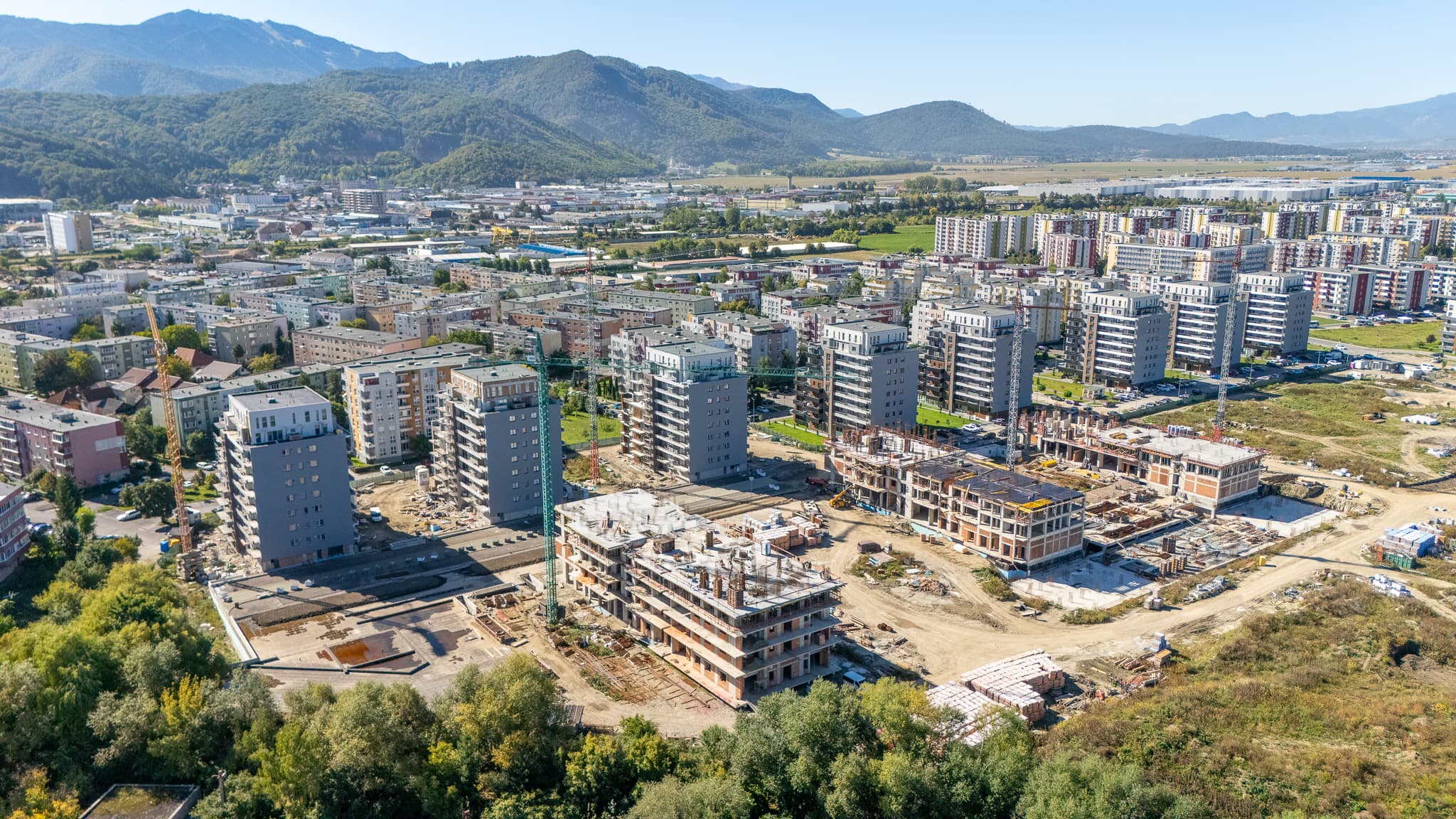

JURNAL DE ȘANTIER – Avantgarden3 faza V SEPTEMBRIE

Imagine JURNAL DE ȘANTIER – Avantgarden3 faza V SEPTEMBRIE

Septembrie 2025

Jurnal de Șantier

Maurer Avantgarden3

Jurnal de șantier întocmit în data de 19 septembrie 2025 cu privire la stadiul lucrărilor pentru imobilele din faza V a proiectului Avantgarden3 Brașov.

BLOC B95 (D + P + 7E + 2R)

Lucrări finalizate
  • Finisaje exterioare: Hidroizolații balcoane; Hidroizolații terasă; Hidroizolații terasă necirculabilă; Montare iluminator; Montare tâmplărie exterioară; Șapă balcoane; Șapă terasă (inclus termoizolație, montare rigolă); Șapă terasă necirculabilă (inclus termoizolație);
  • Finisaje interioare: Glafuri granit; Glet (apartament + hol și casa scării); Granit casa scării; Granit holuri; Montaj lift; Șapă (apartament + hol și casa scării); Tencuială (apartament + hol și casa scării);
  • Infrastructură: Egalizare; Glet demisol / subsol; Hidroizolații demisol / subsol; Pereți demisol / subsol; Placă peste demisol / subsol; Realizare fundații continue; Realizare guri de lup (ieșiri evacuare ALA); Șapă demsiol / subsol; Săpătură; Stâlpi demisol / subsol; Tencuială demisol / subsol; Termo demisol / subsol; Termoizolat tavane demisol / subsol; Trasare săpătură; Umpluturi;
  • Instalații interioare: Instalații electrice la roșu; Instalații termice, sanitare la roșu;
  • Sistematizare verticală: Infrastructură drumuri; Umplutură blocuri;
  • Structură: Placă; Stâlpi; Zidărie T12; Zidărie T30.

Lucrări în curs de execuție
  • Finisaje exterioare: Balustrăzi / parapet balcoane (30%); Gresie balcoane + profil picurător (85%); Instalații electrice balcon (priză, iluminat) (50%); Termosistem (95%);
  • Finisaje interioare: Gresie faianță (90%); Lucrări de rigips (apartament + hol și casa scării) (99%); Montaj uși intrare apartament (80%); Parchet (6%); Zugrăvit pereți și tavane (apartament + hol și casa scării) (86%);
  • Infrastructură: Tâmplărie exterioară demisol / subsol (50%);
  • Instalații interioare: Montaj electrice aparataj (72%); Montaj sanitare termice final (40%);
  • Rețele exterioare: Apă (90%); Canalizare, Pluvial (90%); Electric (curenți slabi, tari) (20%);
  • Sistematizare verticală: Parcări și trotuare (55%);

BLOC B96 (D + P + 7E + 2R)

Lucrări finalizate
  • Finisaje exterioare: Hidroizolații balcoane; Hidroizolații terasa; Hidroizolații terasă necirculabilă; Montare iluminator; Montare tâmplărie exterioară; Șapă balcoane; Șapă terasă (inclus termoizolație, montare rigolă); Șapă terasă necirculabilă (inclus termoizolație);
  • Finisaje interioare: Glafuri granit; Glet (apartament + hol și casa scării); Granit holuri; Lucrări de rigips (apartament + hol și casa scării); Montaj lift; Șapă (apartament + hol și casa scării); Tencuială (apartament + hol și casa scării)
  • Infrastructură: Egalizare; Glet demisol / subsol; Hidroizolații demisol / subsol; Pereți demisol / subsol; Placă peste demisol / subsol; Realizare fundații continue; Realizare guri de lup (ieșiri evacuare ALA); Șapă demisol / subsol; Săpătură; Stâlpi demisol / subsol; Tencuială demisol / subsol; Termo demisol / subsol; Termoizolat tavane demisol / subsol; Trasare săpătură; Umpluturi; Zugrăvit demisol / subsol;
  • Instalații interioare: Instalații electrice la roșu; Instalații termice, sanitare la roșu;
  • Sistematizare verticală: Infrastructură drumuri; Umplutură blocuri;
  • Structură: Placă; Stâlpi; Zidărie T12; Zidărie T30;
Lucrări în curs de execuție
  • Finisaje exterioare: Instalații electrice balcon (priză, iluminat) (50%); Termosistem (75%);
  • Finisaje interioare: Granit casa scării (99%); Gresie Faianță (79%); Zugrăvit pereți și tavane (apartament + hol și casa scării) (85%);
  • Infrastructură: Tâmplărie exterioară demisol / subsol (50%);
  • Rețele exterioare: Apă (90%); Canalizare, pluvial (90%); Electric (curenți slabi, tari) (30%);
  • Sistematizare verticală: Parcări și trotuare (50%);

BLOC B97 (D + P + 7E + 2R)

Lucrări finalizate
  • Finisaje exterioare: Montare iluminator; Șapă balcoane; Șapă terasă (inclus termoizolație, montare rigolă); Șapă terasă necirculabilă (inclus termoizolație);
  • Infrastructură: Egalizare; Hidroizolații demisol / subsol; Pereți demisol / subsol; Placă peste demisol / subsol; Realizare fundații continue; Șapă demisol / subsol; Săpătură; Stâlpi demisol / subsol; Tencuială demisol / subsol; Trasare săpătură; Umpluturi;
  • Instalații interioare: Instalații electrice la roșu; Instalații termice, sanitare la roșu;
  • Sistematizare verticală: Infrastructură drumuri;
  • Structură:  Placă; Stâlpi; Zidărie T12; Zidărie T30;

Lucrări în curs de execuție
  • Finisaje exterioare: Hidroizolații balcoane (90%); Hidroizolații terasă (50%); Hidroizolații terasă necirculabilă (30%); Instalații electrice balcon (priză, iluminat) (50%); Montare tâmplărie exterioară (95%); Termosistem (85%);
  • Finisaje interioare: Glafuri granit (60%); Glet (apartament + hol și casa scării) (32%); Lucrări de rigips (apartament + hol și casa scării) (74%); Șapă (apartament + hol și casa scării) (98%); Tencuială (apartament + hol și casa scării) (94%);
  • Infrastructură: Realizare guri de lup (ieșiri evacuare ALA) (50%); Termo demisol / subsol (90%);
  • Rețele exterioare: Electric (curenți slabi, tari) (20%);
  • Sistematizare verticală: Parcări și trotuare (30%); Umplutură blocuri (90%);


BLOC B98 (D + P + 11E + 1R)

Lucrări finalizate
  • Infrastructură: Egalizare; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;

Lucrări în curs de execuție
  • Infrastructură: Hidroizolații demisol / subsol (10%); Termo demisol / subsol (90%);
  • Sistematizare verticală: Umplutură blocuri (80%);
  • Structură: Placă (23%); Stâlpi (23%);

BLOC B99 (D + P + 11E + 1R)

Lucrări finalizate
  • Infrastructură: Egalizare; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;
Lucrări în curs de execuție
  • Infrastructură: Hidroizolații demisol / subsol (70%); Termo demisol / subsol (70%);
  • Sistematizare verticală: Umplutură blocuri (90%);
  • Structură: Placă (15%); Stâlpi (23%); Zidărie T30 (7%);

BLOC B100 (D + P + 11E + 1R)

Lucrări finalizate
  • Infrastructură: Egalizare; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;
Lucrări în curs de execuție
  • Infrastructură: Hidroizolații demisol / subsol (70%); Termo demisol / subsol (70%);
  • Sistematizare verticală: Umplutură blocuri (90%);
  • Structură: Placă (5%); Stâlpi (13%); Zidărie T30 (5%);

BLOC B101 (D + P + 11E + 1R)

Lucrări finalizate
  • Infrastructură: Egalizare; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Trasare săpătură; Umpluturi;
Lucrări în curs de execuție
  • Infrastructură: Hidroizolații demisol / subsol (50%); Termo demisol / subsol (50%);
  • Sistematizare verticală: Umplutură blocuri (50%);
  • Structură: Placă (10%); Stâlpi (15%); Zidărie T30 (8%);

BLOC B102 (D + P + 11E + 1R)

Lucrări finalizate
  • Infrastructură: Egalizare; Hidroizolații demisol / subsol; Pereți demisol / subsol; Pernă; Placă peste demisol / subsol; Realizare fundații continue; Săpătură; Stâlpi demisol / subsol; Termo demisol / subsol; Trasare săpătură; Umpluturi;
Lucrări în curs de execuție
  • Sistematizare verticală: Umplutură blocuri (90%);
  • Structură: Placă (24%); Stâlpi (31%); Zidărie T30 (15%);
